太魯閣國家公園「分區復原進度」曝 ! 串聯活絡地方觀光 總經費30億228萬元
太魯閣國家公園管理處昨(5)日,向行政院長卓榮泰說明,太魯閣國家公園分區辦理搶通、復原、強化工程現況,及分區復原開放及串聯活絡地方觀光措施。該處指出,0403強震災後,園區受創嚴重,考量遊客安全,近期無法開放遊憩活動。推動「國家公園夥伴關係與地方創生行動計畫」,串聯太魯閣台地周邊聚落,以活絡地方觀光產業。0403震災重建復原中程計畫經費總計30億228萬元,

(照片 / 翻攝,SNG聯誼會直播TVBS供訊)
簡報指出受地震影響嚴重區域,包括砂卡礑步道、燕子口步道、九曲洞步道、白楊步道、布洛灣、匯德長春祠等,因震或颱風二次災害嚴重影響,刻正辦理風險調查評估,依成果規劃重建方案,長春祠優先推動強化工程,並提升遊憩安全。
同時,影響中等區域為太魯閣、天祥、崇德、大清水等遊憩區,及大同大禮,復原工程陸續完成,並持續強化設施安全性。 合歡山區、奇萊山區、南湖山區等則屬影響輕微區域。太管處表示,經勘查後,已於113年4月12日起陸續開放。
太管處指出,新城秀林四大分區低碳旅遊遊程 透過與共識會/課程工作坊,建構可 供深度文化旅遊體驗的山海聚落導覽 路線。 課程工作坊學習永續議題、ESG、 SDGs、低碳旅遊、太魯閣族文化等 在地知識外,期望計畫永續低碳旅遊 議題能透過課程,將所吸收到的知識 應用在未來自身店家解說或遊程導覽解說上。
該處說明,試行後已完成遊程路線規畫 初步整合四處聚落(包含閣口富世、新城、 秀林、崇德四大區域)套裝遊程,包括食 (特色美食)、宿(民宿飯店)、遊(體 驗導覽)、購(特色產業、工藝及農產)、 行(台鐵+客運+步行)等。

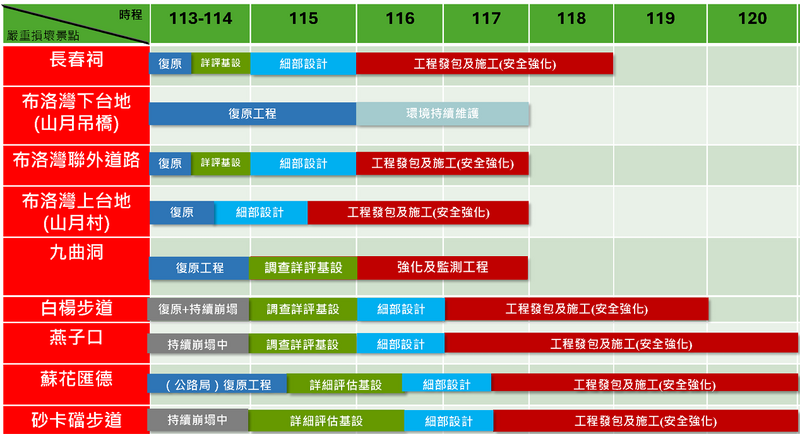

註:本表係依據「震災後風險評估、工程規劃及專案管理案」作業時程推估,後續仍視天候影響、發包情況等等因素滾動調整。 (圖表 : 太魯閣國家公園管理處)
蘇花地區
已於114 年暑假開放,公廁及停車場回填區尚變動中,穩定後方能重建設施。
太魯閣地區
遊客中心及台地步道已於113年開放。
砂卡礑步道
0403 造成嚴重災情,又113年康芮颱風洪峰侵襲五間屋賣店滅失 , 多段步道路基毀損 , 沿 線地形仍持續變動 , 且生態敏感 , 需持續觀察 , 滾動檢討對策, 預訂120年以後完成復建。
大同大禮地區
得卡倫步道與大禮大同林道災修 工程完工,同禮部落已於114年 暑假開放,並已開放立霧山及千 里眼山,可觀覽山海美景
長春祠地區
步道完成初步復原 , 惟台 8 線舊公路仍極不穩定 ,因整體環境仍具風險,園區公共意外責任險附加落石保險 , 尚無法完成投保 ,目前評估採專案開放。國土管理署北區都市基礎工程分署代辦重建工程,設計監造案招標中。
國土管理署北區都市基礎工程分署114年5月6日同意代辦強化工程。風險評估及基本設計已完成,細部設計及監造技術服務案訂於115年3月19日召開評選會議。總經費概估約3億7千餘元,總工期概估28個月

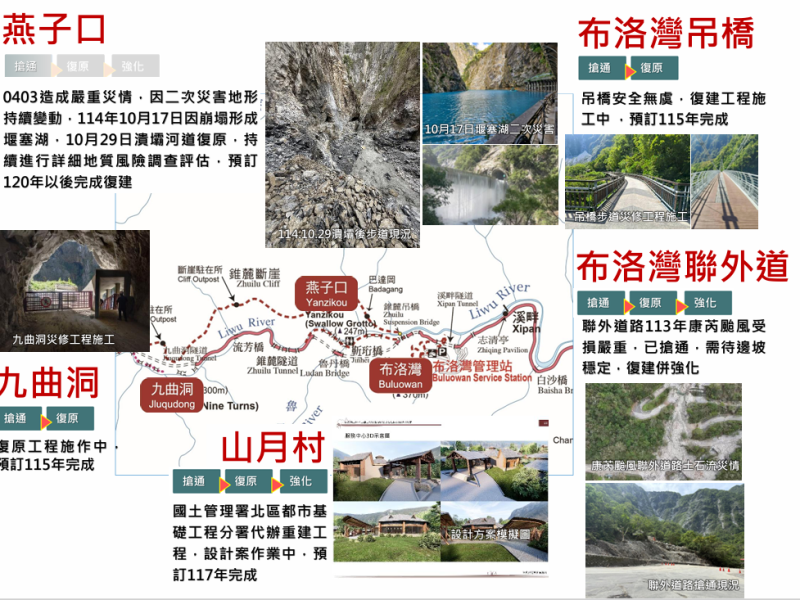

燕子口
0403造成嚴重災情,因二次災害地形持續變動,114年10月17日因崩塌形成堰塞湖,10月29日潰壩河道復原,持續進行詳細地質風險調查評估,預訂120年以後完成復建。
布洛灣吊橋
吊橋安全無虞,復建工程施 工中,預訂115年完成,聯外道路113年康芮颱風受 損嚴重,已搶通,需待邊坡 穩定,復建併強化。
九曲洞 復原工程施作中, 預訂115年完成。
山月村
國土管理署北區都市基礎工程分署代辦重建工 程,設計案作業中,預訂117年完成。
西寶以西地區
0403強震尚無嚴重災情,113年已開放。
天祥、綠水
天祥遊憩區天祥遊客中心、塔比多步道、祥德寺步道已於114年暑假開放;115年2月1日開放綠水展示館及周邊步道。
白楊步道
113年康芮颱風劇烈降 雨,步道多處路基掏空、 塔次基里溪版橋斷損, 水源中斷(已搶通),白 楊瀑布吊橋與觀景平台 全遭沖毀,後續風災地形仍持續變動,進行詳細地質風險調查評估中, 穩定後方能重建設施。
